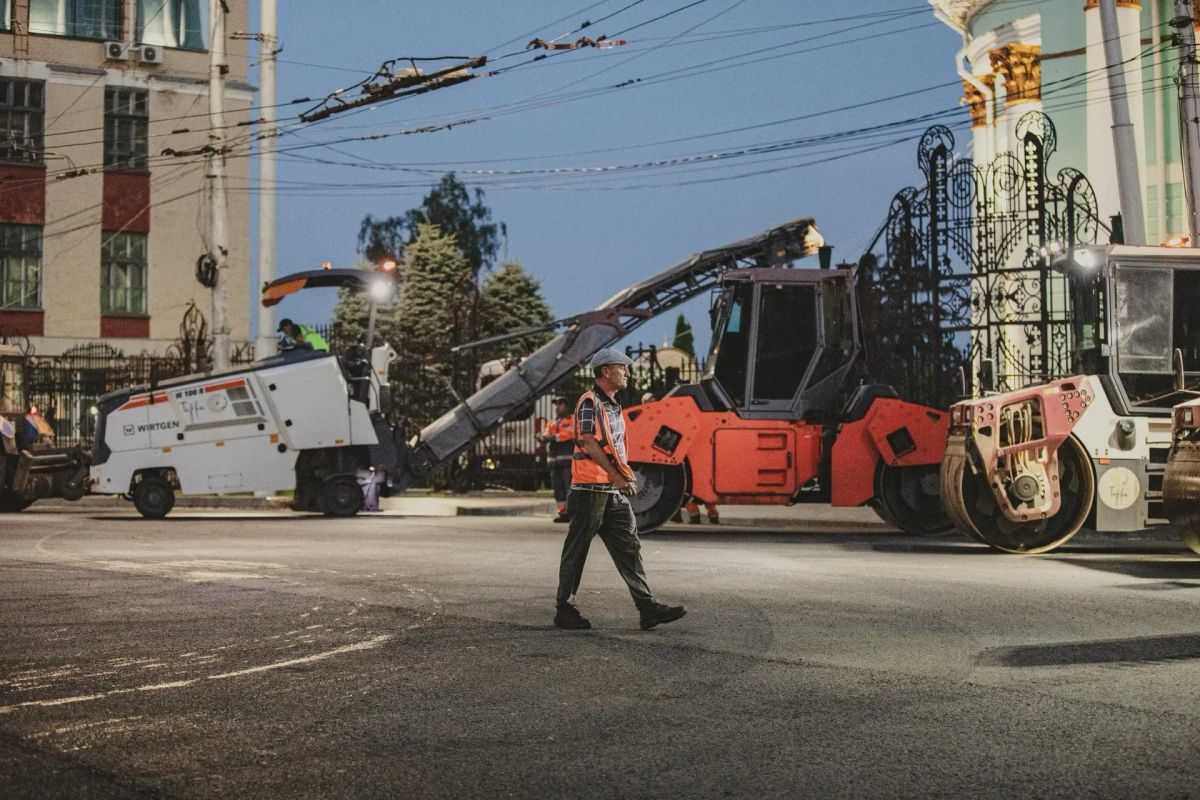

На этой неделе в Курске продолжился капитальный ремонт автодорог. Подрядные организации трудятся на нескольких объектах.
В рамках исполнения муниципального контракта на улице Малых производится начатый в июне ремонт автодороги протяженностью 1,9 км. Подрядной организации ООО «ГазРесурс» предстоит уложить 19 тыс. 814 кв. м. асфальтобетонного покрытия.
На данный момент выполнены следующие работы:
— завершено фрезерование старого покрытия (100 %);
— производится демонтаж бортового камня (выполнено 90 %);
— демонтаж тротуара по обеим сторонам дороги (выполнено 90 %);
— осуществляется подготовка основания под устройство тротуара (засыпка щебеночно-песчаной смесью) (выполнено 90 %);
— устройство асфальтобетонного покрытия на тротуаре (выполнено 60 %);
— установка бортового камня (выполнено 15 %).
Также произведена большая подготовительная работа по подъему и выравниванию люков.
По словам Николая Малахова, председателя комитета ЖКХ города Курска, до укладки асфальта на проезжую часть, подрядчик прежде ремонтирует тротуары. Так, в нижней части ул. Малых ремонт уже осуществлен, а на участке от улицы Добролюбова до поворота на улицу Пост Кривец подготавливается основание для устройства тротуара. После специалисты начнут укладывать выравнивающий и верхний слой асфальтобетонного покрытия, установят дорожные знаки, нанесут горизонтальную разметку. Согласно муниципальному контракту, подрядчик должен завершить ремонт до 1 сентября 2026 г.
Как сообщил заместитель главы администрации города Курска Евгений Полянский, ранее ООО «Газресурс» завершило фрезерование старого покрытия, укладку нижнего и верхнего слоев асфальтобетона на улицах Софьи Перовской, Широкой, Красная линия, Фабричной, а также в Золотом проезде, Фабричном проезде, 1-м Парковом переулке. На этой неделе подрядчик ООО «Терра» так же на 100 % выполнил вышеуказанные работы на участке, который находится на выезде из Курска в сторону поселка Поныри.
По состоянию на 6 августа 2026 г., на других дорожных объектах, находящихся в капитальном ремонте, следующая ситуация:
по Красной площади (подрядчик ООО «Терра»):
— завершено фрезерование старого дорожного покрытия (100 %);
— завершен демонтаж люков и ливнеприемных решеток (100 %);
— завершен монтаж люков (100 %);
— завершена укладка нижнего слоя асфальтобетонного
покрытия (100 %);
— завершен демонтаж бортового камня (100 %);
— завершена установка бортового камня (100 %);
— замена ливнеприемных решеток (выполнено 50 %);
— укладка верхнего слоя асфальтобетонного покрытия (выполнено 20 %).
по участку ул. Пучковка — ул. Кавказская:
— завершено фрезерование старого дорожного покрытия (100 %);
— завершена замена люков (100 %).
— укладка нижнего слоя асфальтобетонного покрытия (выполнено 95 %);
— укладка верхнего слоя асфальтобетонного покрытия (выполнено 95 %).
по 4-му Косиновскому переулку:
— завершено фрезерование старого дорожного покрытия (100 %);
— завершена укладка нижнего слоя асфальтобетонного
покрытия щебеночно-песчаной смесью (100 %);
— завершена замена люков (100 %).
по ул. Куйбышева:
— завершено фрезерование старого дорожного покрытия (100 %);
— завершена укладка щебеночно-песчаной смеси (100 %);
— завершена установка бортового камня (100%).
по ул. Студенческая:
— завершено фрезерование старого дорожного покрытия (100 %).
по ул. Сонина:
— завершено устройство корыта под основание тротуара (100 %);
— устройство основания (засыпка песком) (выполнено 80 %).
по ул. 3-я Кожевенная:
— завершено фрезерование старого дорожного покрытия (100 %).
по участку от ул. Фестивальной до д. Шуклинка:
— завершено фрезерование старого дорожного покрытия (100 %).
Программа ремонта по состоянию на сегодня выполнена на 54 %.
